湘ICP備18020614號-1">
時間:2019-01-08 發布者: 瀏覽量:4961次
一、工程簡介
紅壁巖大橋設計理念——玉璧連環(全橋首座鋼圓環主塔斜拉橋)
橋梁創意首先源自土家族項圈銀飾,方案下部裝飾融入古樸秀雅的裝飾紋理,將民族元素融入現代的創意空間,外環的浮雕再光影下褶褶生輝,讓橋塔更添一份玉璧銀鐲的古典韻味。方案中環形橋塔的設計取義“玉璧連環”,多道連續的圓環造型也與不遠處的禾家山隧道遙相呼應,環環相扣。連續的圓環造型也契合橋位南側西溪坪組團市級體育中心的區域定位。

紅壁巖大橋新建工程位于湖南省張家界市永定區西溪坪組團與長嶺組團之間,北與禾家山隧道相接起,跨張聯公路、澧水河,澧蘭東路,與西溪坪路相接,地理位置如下圖:

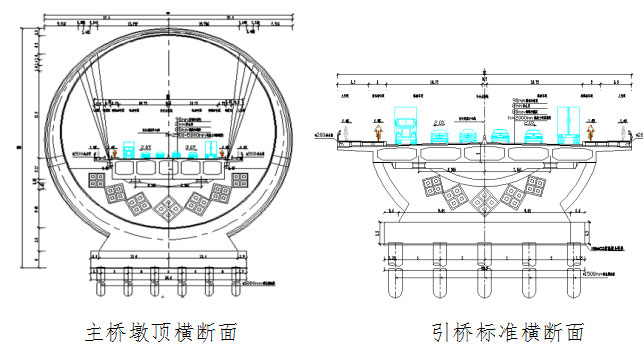

本項目全長988.39m,橋梁長590m,跨徑為(2×30+40+60+2×90+60+40+5×30),其中主橋380m(六跨:40+60+90+90+60+40),采用矮塔斜拉橋。主橋橫斷面33m。兩岸引橋210m(7跨:2×30+5×30),采用現澆箱梁結構,引橋橫斷面33m。城市主干道,雙向6車道,南岸東西側匝道長均為280m,橫斷面17m。北岸西匝道長240.015m,北岸東匝道長281.189m,橫斷面13.5m。主橋設計車速50km/h,匝道雙向兩車道設計車速30km/h。主橋?yàn)槲瀛h(huán)矮塔斜拉式預應力混凝土連續箱梁。車行道采用瀝青混凝土路面,設計合理使用年限15年。人行道采用彩色透水磚鋪裝。
紅壁巖大橋效果圖
項目?jī)?nèi)容還包括:給排水工程、交通工程(含標志標線及信號燈、交通安全設施)、綠化工程、照明及供配電工程等。

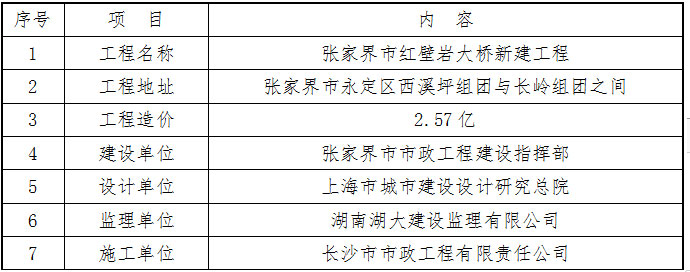

二、工程進度

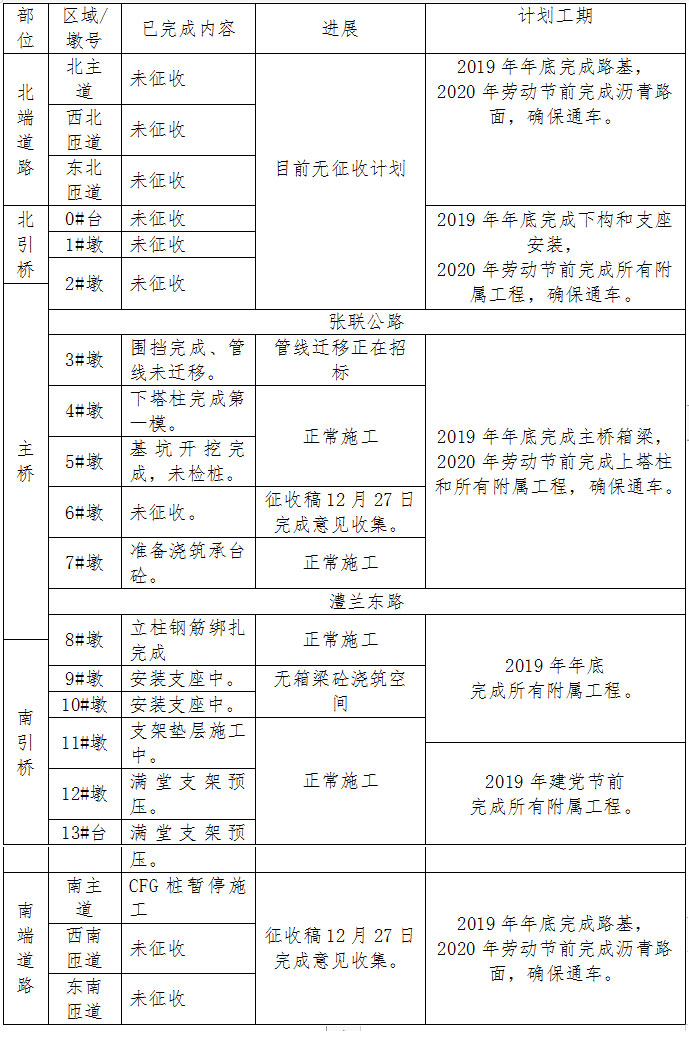

本項目在二零一八年初進場開始建設至今,在各位領導的大力關照和相關部門單位的友情支持下,項目部完成駐地建設、主橋和南引橋臨建,現場工程也利用現有場地穩步推進中,截止二零一八年十二月底項目進展情況見下表:
三、現場情況

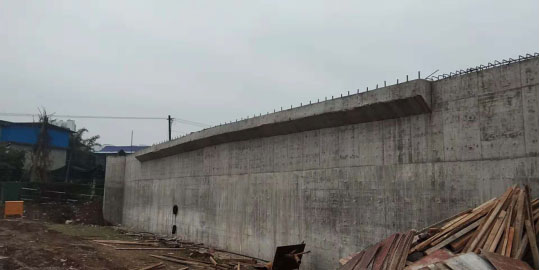

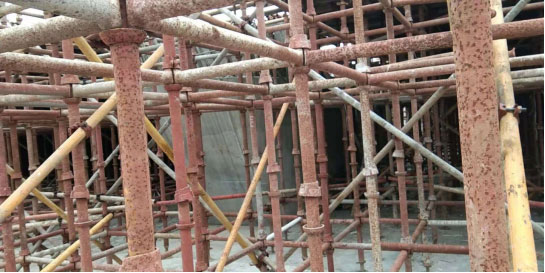

12#墩及南引橋60m聯箱梁滿堂支架搭設
11#墩,南側滿堂支架搭設、北側支架基礎處理
10#墩,兩側支架基礎處理

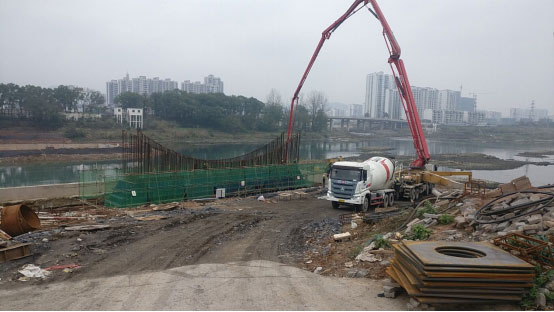

9#墩澆筑完成
13#墩完成,CFG樁因?yàn)槲凑鞯夭疬w擾民而停工

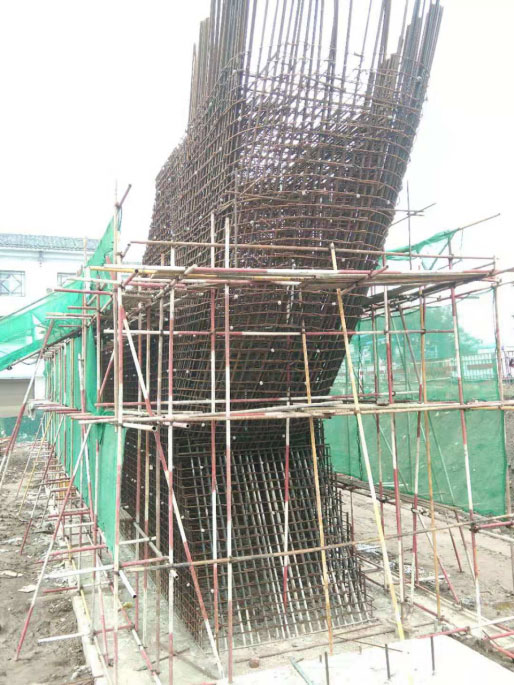

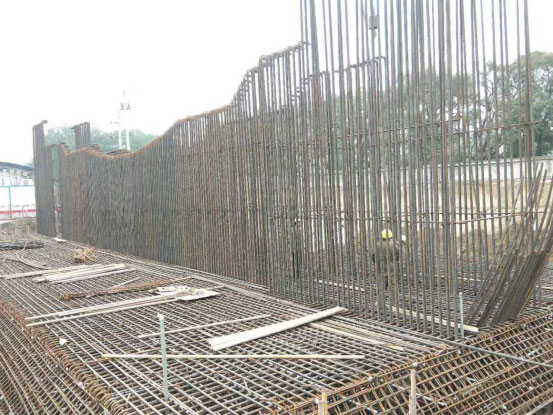

8#墩立柱鋼筋綁扎完成

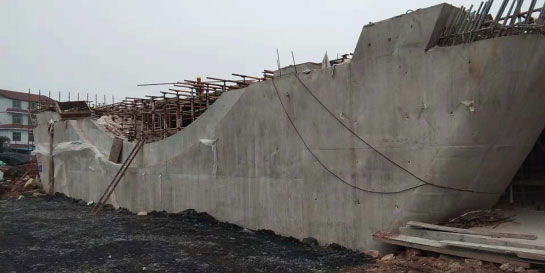

7#墩承臺鋼筋綁扎完成,模板安裝完成,下塔柱鋼筋預埋完成后澆筑砼
6#墩未征收,政府已發文件。
征收補償方案的公告

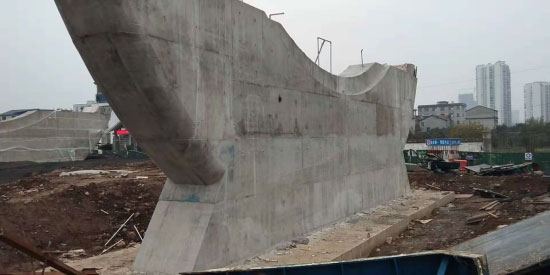

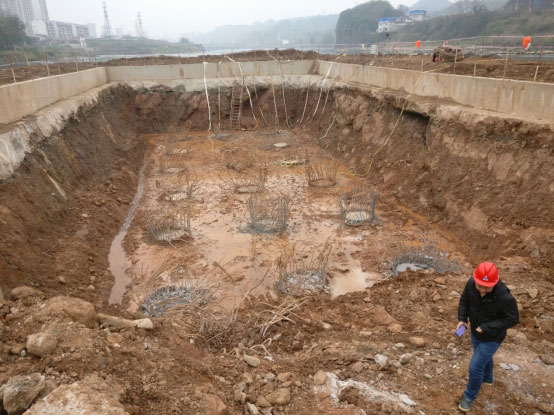

5#墩基坑開挖完成

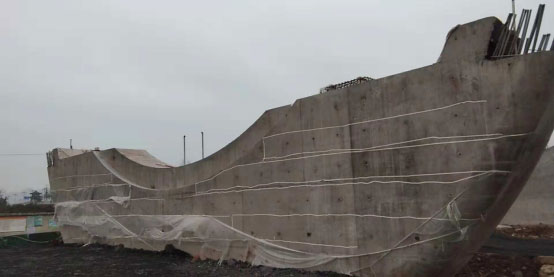

4#墩第一模立柱澆筑
